工程の解説

「改修」立上り:接着/平場:アンカー固定 工程(5)-Bリベットルーフの敷設※シートを継ぐ場合

前のページに戻る

前提として

実際の現場はさまざまな屋上の形状がありますが、本マニュアルでは図に示した屋上をモデルに説明します。

リベットルーフとFL鋼板の溶着手順詳細などは「改修時の工程(5)-A」をご覧下さい。

工程画像1

工程1

割付けにあわせてシートを仮敷きする。

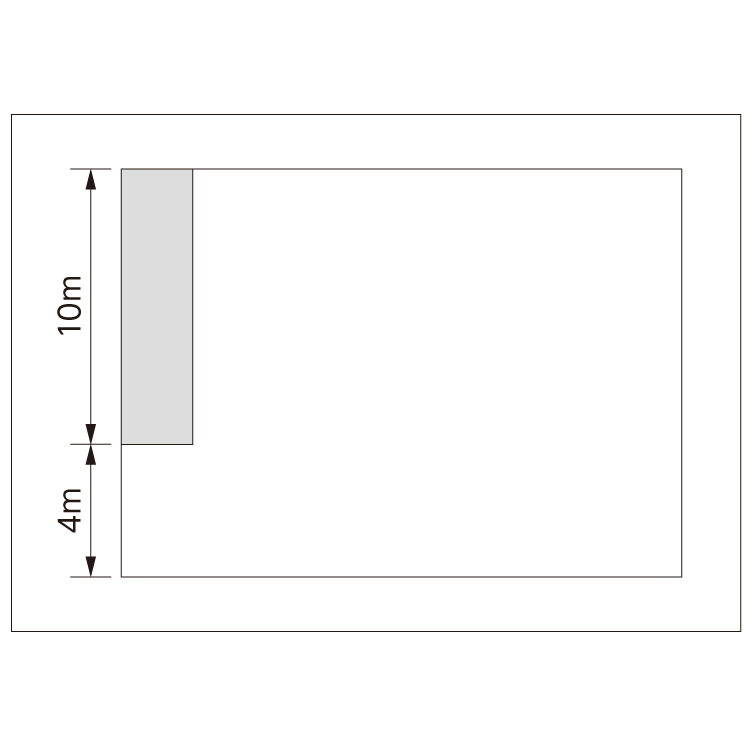

工程画像2

工程2

不足する長さ(4m)のシートを裁断し、1本目(10m)と溶融着する。

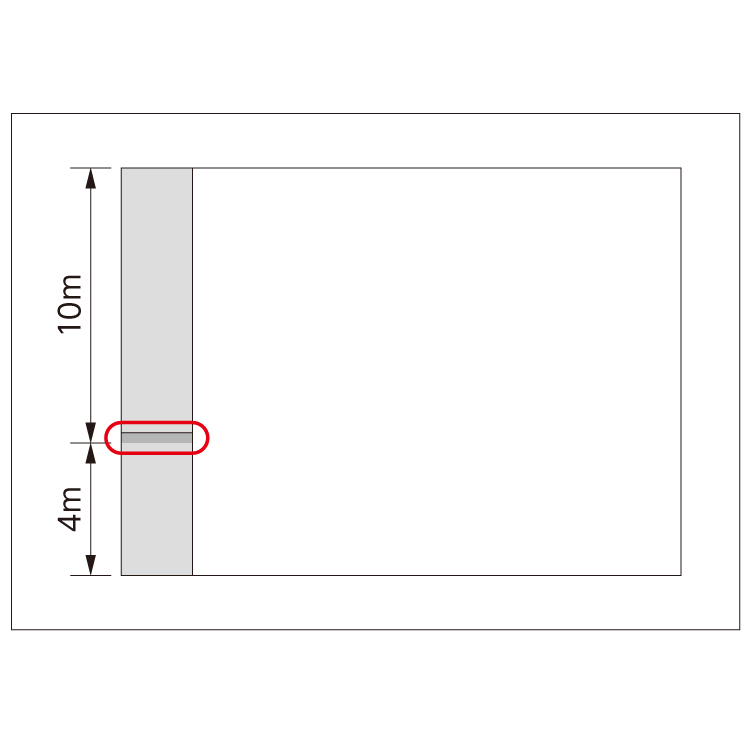

工程画像3

工程3

片側端部を入隅のFL鋼板に溶着し、矢印の方向に引張り、反対側の端部をFL鋼板に溶着する。

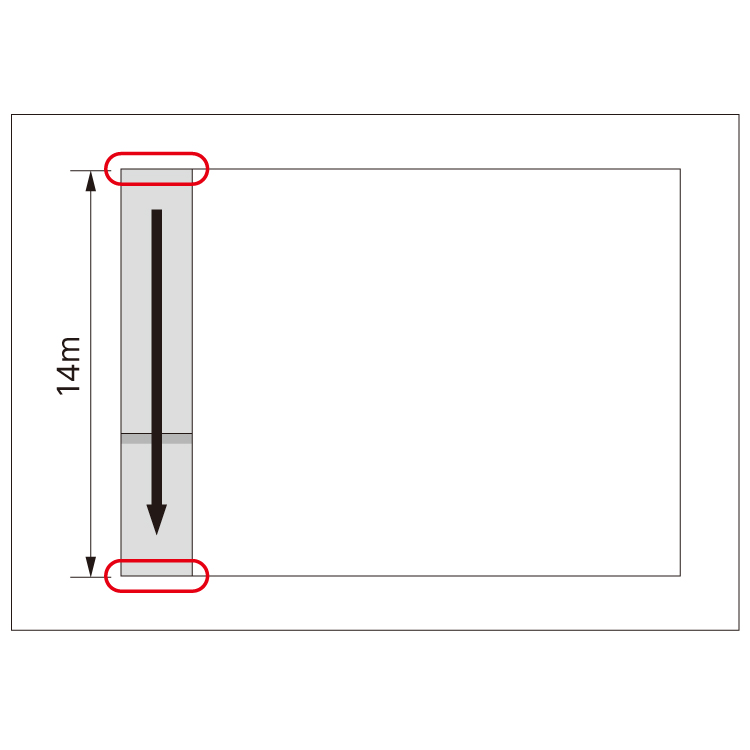

工程画像4

工程4

割付けに合わせて1列目の残り(10-4=6m)のシートを仮敷きする。

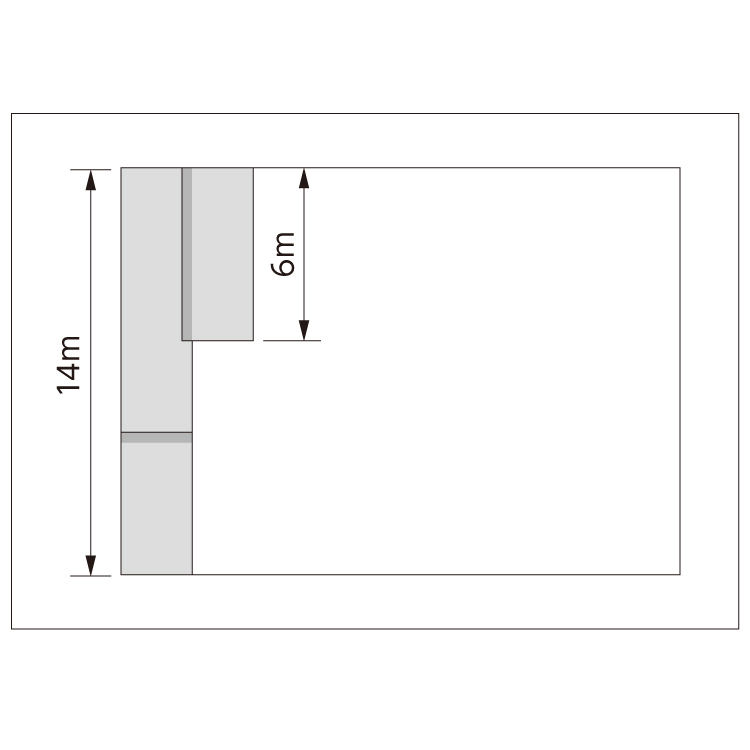

工程画像5

工程5

不足する長さ(8m)のシートを裁断士、1列目と同じ処理をする。

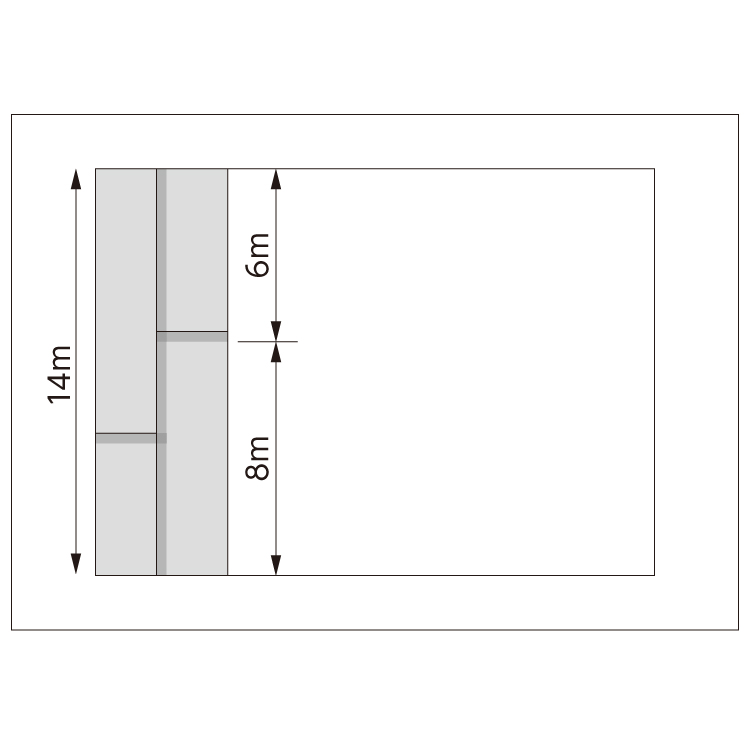

工程画像6

工程6

1列目と2列目のシートを溶融着する。その際、3枚重ね部は熱風溶接機を用いて、水みちがしょうじないように、丁寧に施工する。
(注意点)

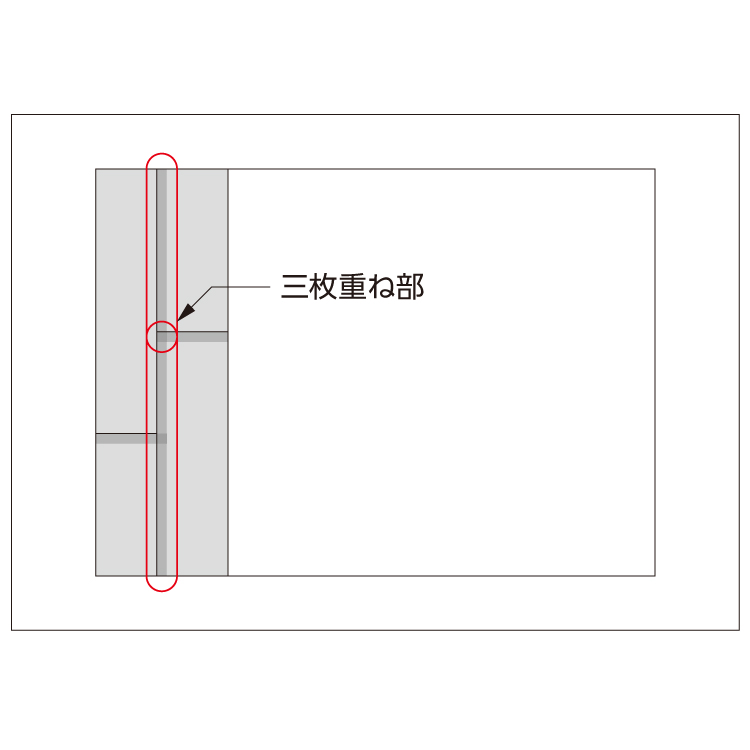

4枚重ねは禁止
シートの横の「継ぎ」を揃えると4枚重ねが生じます。4枚重ね部では水みちが生じやすいので禁止です。

「改修」立上り:接着/平場:アンカー固定 工程(6)誘導加熱接合 に続きます。
